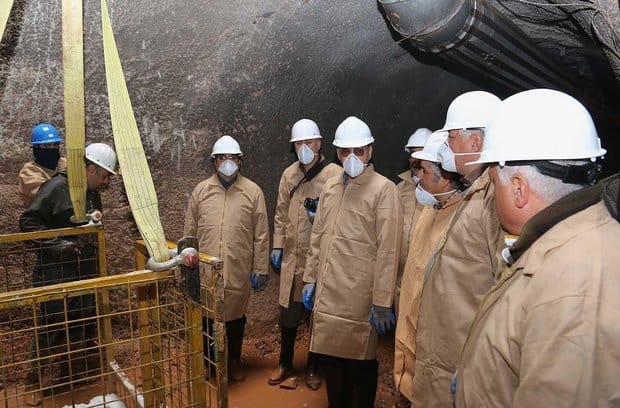

به گزارش پایگاه خبری یاز اکو به نقل از خبرگزاری مهر، محمدرضا کردلو، مدیر کل دیوان محاسبات آذربایجان شرقی در این خصوص گفت: طولانی شدن روند ساخت تونل انرژی تبریز زمینههای نارضایتی شهروندان را ایجاد و موجب بروز مشکلات ترافیکی گردیده است و دیوان محاسبات آذربایجان شرقی به نمایندگی از شورای دستگاههای نظارتی امروز دستگاههای درگیر در این پروژه را ملزم به به اجرا طبق زمان بندی توافقی خواهد کرد و با هر دستگاهی طبق زمان بندی کم کاری نماید برخورد خواهد شد.
وی ادامه داد: در حال حاضر مساله اصلی عدم حفاری ۵۰ متر تونل در زیر خیابان ایده لو است که به دلیل انحراف و تداخل با کانال مسیل و فاضلاب قدیمی ساخت مانع از اجرای عملیات حفاری شده است.
وی افزود: پس از استماع نظرات مدیران و کارشناسان، شرکت توزیع نیروی برق آذربایجان، شرکت آب و فاضلاب استان، فرماندار تبریز و شهرداری منطقه یک تبریز، شرکت آب و فاضلاب استان تا پایان اردیبهشت ماه کار ساخت کانال انحرافی برای انتقال فاضلاب و … را انجام دهد تا پیمانکار طرف قرار داد با شرکت توزیع برق آذربایجان از ابتدای خرداد کار حفاری را از سر بگیرد.
